AV电影在线观看_狠狠躁夜夜躁人人爽超碰97香蕉_91精品国产高清在线重_国产在线视频欧美_无码精品国产一区二区三区免费

?
廠家咨詢電話
佳境生態logo

首頁

公司

產品

專題

案例

施工

新聞

實力

代理

聯系

佳境生態官方網站主圖,公司主要的活動和產品

您現在的位置:首頁 ? 新聞中心

干貨分享 | 透水路面盲道砂漿施工方案

全國服務熱線: 182-5236-7858 祁經理

干貨分享 | 透水路面盲道砂漿施工方案

盲道砂漿是一種用于在透水路面盲人行走的地面材料,可滿足不同型號尺寸需求的盲道施工。

與傳統的盲道板、磚鋪設材料以及熱熔型盲道材料相比較成本低,施工工藝簡單。盲道砂漿設計強度大于15mpa,配合路面罩面劑噴涂,給人以質感優美、色彩鮮艷的效果。

透水混凝土盲道

施工前準備

盲道砂漿施工前的準備工作:是指透水混凝土面層施工工序完成(已完成養護工作、施工面已清潔結束),符合盲道砂漿施工的前期準備工作。

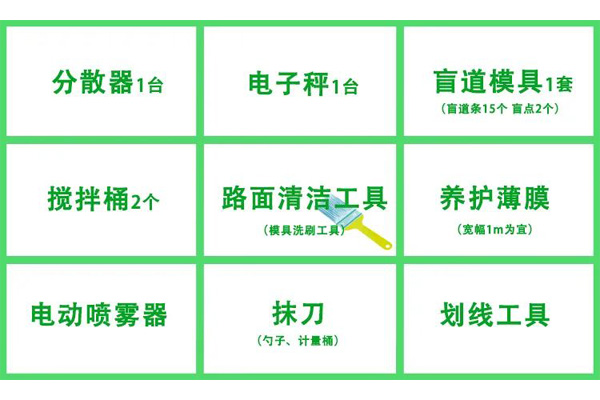

施工工具

施工工藝

1.基礎檢查

施工路面要求平整、干凈、無破損,對局部不符合要求的進行處理。



2.位置劃線

完成盲道攤鋪地面劃線工作,盲道劃線按《城市道路-無障礙設計》15MR501執行。



3.盲道模具鋪設

盲道模具按劃線區域進行鋪設,將盲道模具凹槽面向下鋪設,保證模具平整,不宜有凹凸變形。鋪設后的盲道模具需進行復檢,對局部與地面貼合較差的路面或模具進行處理。





4.砂漿攪拌

盲道砂漿和水按照10kg:1.65kg的比例進行稱重。

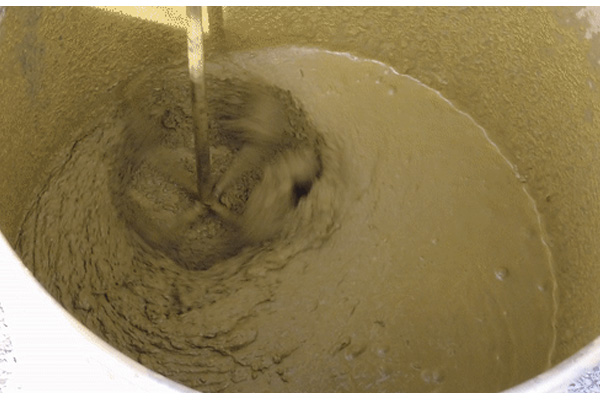

攪拌方法:先加入50%的用水量,再放入盲道砂漿,使用分散器進行初步攪拌。在攪拌中分次加水,直到需求用水加完,攪拌至均勻無泥團狀。

攪拌時間:從加水開始到攪拌結束時間≥2分鐘。





5.盲道砂漿攤鋪

要求:在透水面層施工時需在表面充分澆水濕潤,但不得有明水,防止空鼓及表面裂紋影響成型后的效果。

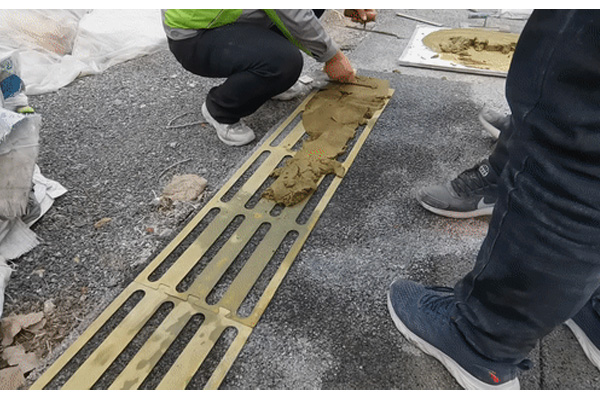

出料:拌和后的砂漿使用勺子放置在盲道模具上。

攤鋪:①抹刀傾斜角度不超過30°,將拌合物填充至盲道凹槽內,并壓實收平滑,表面不得高于模具。

②施工過程中模具應緊貼地面,不得有移位、變形等情況發生。

③壓實收光后盲道凹槽邊緣不得有余料與成型物粘結,避免拆模時對成品造成破壞。

時間:盲道砂漿建議攤鋪時間控制在20分鐘以內,使用期間不宜二次加水。





6.成型后起模

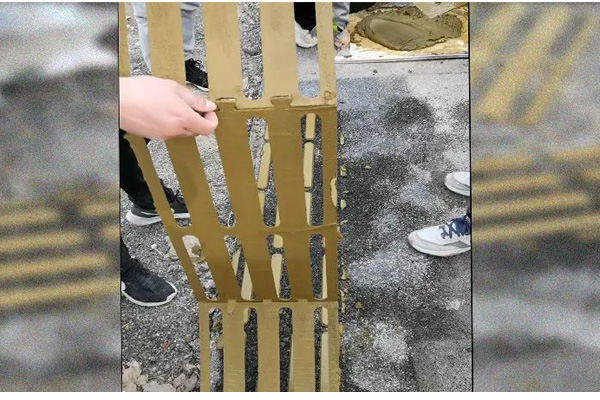

起模具:攤鋪收平后2-3分鐘起模,以不掉邊為準。

遇縫處理:遇脹縫或縮縫處,施工縫使用抹刀進行切割處理,確保縫口處上下貫通。

模具清洗:起模后模具及時清潔,以備后續使用。



7.養護

盲道攤鋪成形初凝后(半小時左右)進行薄膜覆蓋養護,養護時間≥14天,并做好成品保護工作。





8.罩面

養護期結束,待盲道面干燥清潔后方可進行罩面噴涂。



特別提醒



1、盲道砂漿施工環境適宜溫度為5-30℃,當室外日平均氣溫連續5天低于5℃時,?不宜施工。

2、?不宜在雨天、冰凍時施工。

?
